防疫、检修两手抓, 提前完成两台机组检修

  为完成年度经营目标,公司利用负荷较低的春节期间进行#4机组C修,1月11日正式启动。根据电网调度安排,1月18至28日, #1机组调停,公司根据机组状况,又安排了对#1机组进行临修。

  突如其来的新冠肺炎疫情给检修工作带来极大困难。受疫情影响,到位外委检修人员不足60%,架子工、高压焊工等关键岗位十几人隔离,外委加工和返厂检修受防疫影响无法及时复工,防疫应急响应增加大量工作量。

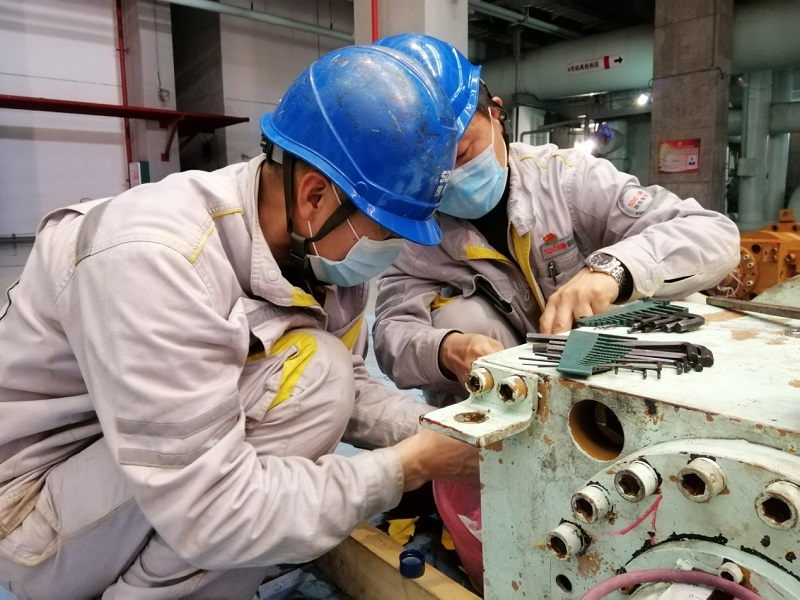

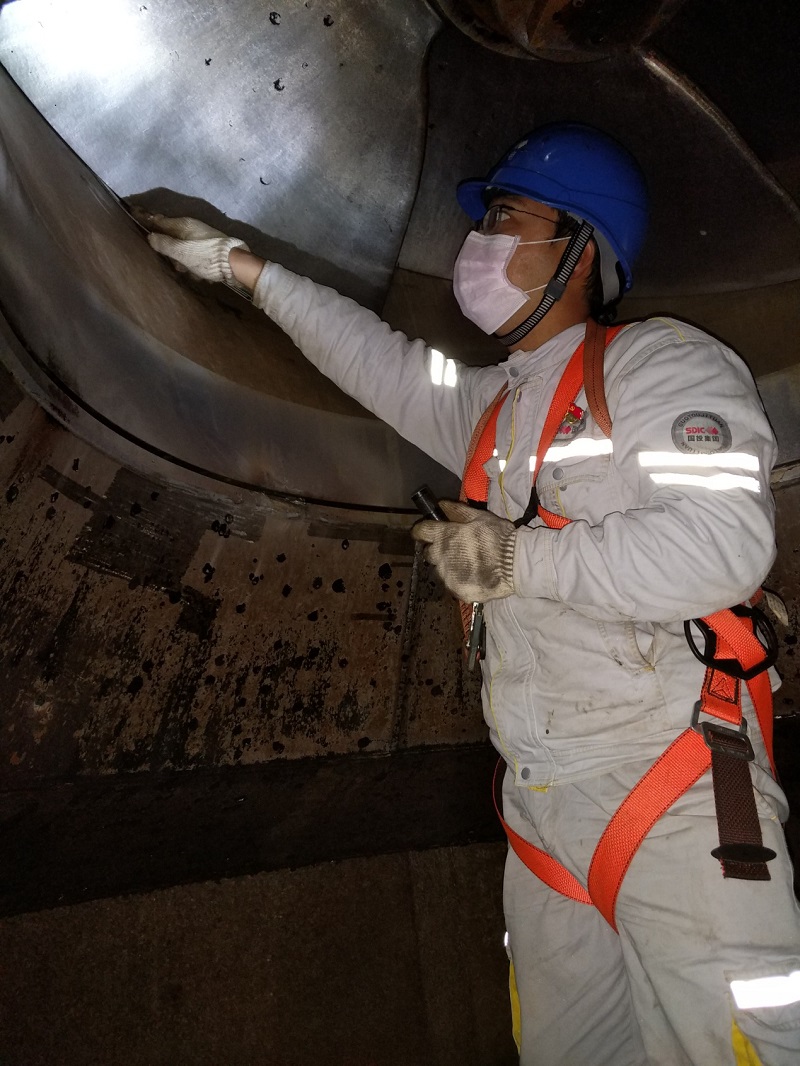

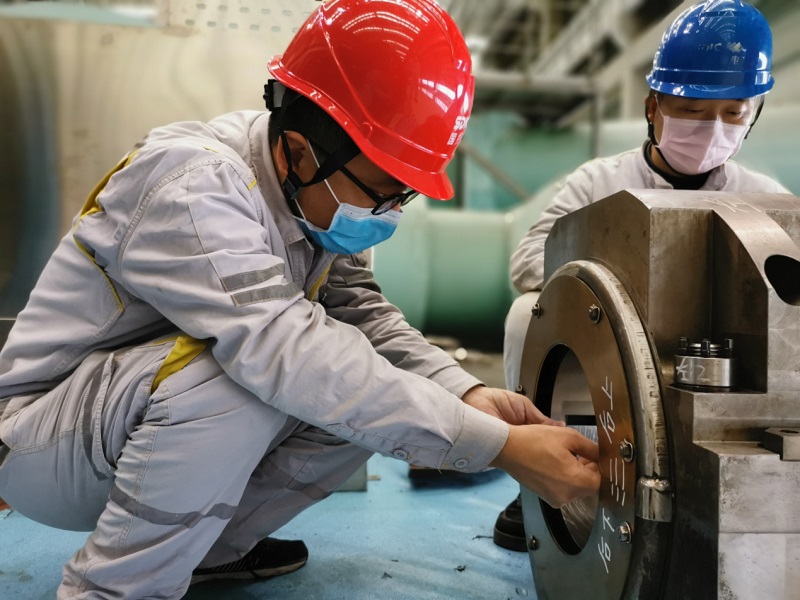

  根据实际情况,公司突出重点,统筹合理分工,积极应对:迅速动员,生产各部门中层干部全面到岗,检修部、运行部到位90%以上;突出重点、难点,调整检修网络图,设立党员责任区、党员突击队;外委加工和返厂检修安排专人联系和督促;成立安全监督小组,现场旁站,将安全工作落到实处;强调检修过程管控,坚持“应修必修、修必修好”的原则,严格履行三级质量验收,保障检修质量;实行多处分散检修,拉开作业间距,确保不因疫情受到影响。

  疫情是命令,检修是责任,一声令下,各级响应,防疫、检修两手抓,在做好防疫的同时提前完成了两台机组检修。#1机组临修消除了中调阀卡涩、MGGH堵塞等设备缺陷和隐患83项,修后点火、冲转、并网一次成功,提前一天并网发电。#4机组共完成检修项目574项,项目验收一次合格率99.5%,一次试运合格率98.88%。2月16日,#4机组C修比批复时间提前3天向电网报备。









时间: 2020-02-20
